做制造业的老板,大概率都遇过这种无解的尴尬困境:
车间生产计划排得满满当当,订单排期紧凑,全员整装待发准备赶产能。可真正开工才发现,核心物料短缺、配件不齐,产线只能被迫停工等待,客户交期一再延误;
反观仓库,却是另一番景象:大量原材料、闲置物料堆积如山,长期静置无人使用,变成呆滞库存,大量流动资金被死死占用,仓库空间、仓储成本持续浪费。
采购团队天天加班赶单、催货跟单,忙得焦头烂额,却依旧堵不住物料漏洞;车间频繁停线误工,售后不断应对客户投诉;仓库库存积压严重,企业现金流越来越紧张。

其实绝大多数中小制造企业的物料乱象,根本不是员工不勤快、订单质量差,而是物料核算完全依赖人工经验和Excel手工统计。
不少企业重金上线了ERP系统,最终却只用来做订单录入、出入库登记,最核心的物料核算工作,依旧靠老计划员人工拆解BOM、凭感觉估采购量。
经验靠谱时勉强运转,一旦遇到产品复杂、订单叠加、人员变动,就会出现“多采积压、少采停工”的恶性循环。
破解这个行业通病的核心解法,就是被很多中小企业忽略的MRP物料需求计划。
今天抛开晦涩的专业术语、教科书式的理论,用制造业实战逻辑,讲透中小工厂必备的MRP落地思维:什么场景必须用MRP、MRP的核心原理、轻量化落地步骤,以及能给企业带来的真实收益。

不用纠结企业规模、订单体量,只要中2条及以上,就说明人工核算、Excel统计已经彻底扛不住物料管理,必须靠MRP系统流程规范管控。

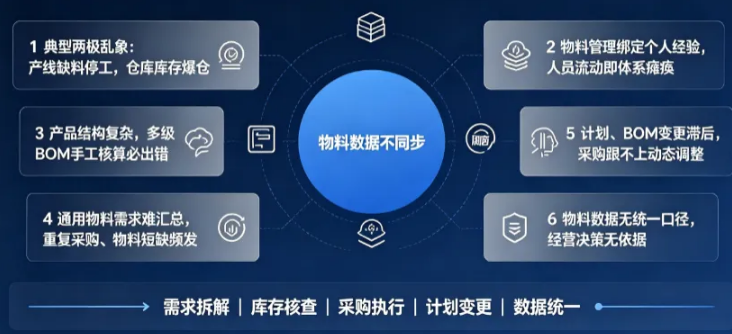

1、典型两极乱象:产线缺料停工,仓库库存爆仓
这是MRP缺失最直观的痛点。生产急需的物料迟迟不到位,直接造成工时浪费、产能空置;不需要的物料盲目采购,长期堆积仓库变成死库存,双重损耗直接吃掉企业利润。
2、物料管理绑定个人经验,人员流动即体系瘫痪
采购量、物料需求全靠老计划员记忆和经验判断,没有标准化数据流程。老员工请假、离职,新员工接手完全无从下手,物料采购彻底乱套,企业物料核心逻辑完全依附于个人。
3、产品结构复杂,多级BOM手工核算必出错
产品包含上百种零部件、多层半成品套件,人工逐层拆解BOM工作量极大,极易出现漏算、重算、错算。久而久之,多采、少采成为常态,物料损耗无法管控。
4、通用物料需求难汇总,重复采购、物料短缺频发
螺丝、板材、元器件等通用物料,会被多款产品、多个订单同时耗用。人工很难精准汇总整体需求量,要么重复下单造成库存积压,要么统计不足导致生产缺料。
5、计划、BOM变更滞后,采购跟不上动态调整
主生产计划调整、产品BOM版本更新后,采购订单无法同步联动。生产需求已经变更,旧物料依旧持续到货,大量新进物料直接变成呆滞库存。
6、物料数据无统一口径,经营决策无依据
面对“这批生产需要哪些物料、何时到货、需要多少量”的基础问题,老板无法快速得到准确答案。计划、采购、仓库数据不统一,多方核对耗时费力,结果还漏洞百出。

二、通俗讲透:MRP到底是什么?核心逻辑一目了然
很多老板把MRP神化为高端软件功能,其实它的本质极度朴素、实用:基于已定生产任务,精准算出采购的时间、品类、数量,从根源杜绝物料浪费与短缺。
MRP全称物料需求计划,是工厂专属的智能物料计算器。
它的核心运行逻辑有严格的先后顺序,顺序错了,ERP系统再高端也只是摆设:
第一步:MPS主生产计划(源头)
明确核心生产目标:成品要生产什么、生产多少、何时完工,锁定整体生产节奏。
第二步:MRP物料需求计划(核心拆解)
依托精准的BOM物料清单,逐层拆解成品所需的所有零部件、原材料,再结合两大核心数据:仓库现有实时库存、已下单未到货的在途物料。
最终精准核算出:缺什么物料、缺多少、何时下单、何时到货,才能匹配生产节奏。
重中之重:避开最大误区
MRP不是一键自动下单的万能按钮,它输出的是科学采购建议,而非最终决策。如果BOM数据不准、库存账实不符、生产计划频繁乱改,再强大的MRP,跑出来的数据也是无效的。源头数据脏乱差,一切系统运算都是无用功。

MRP落地无需追求一步到位、完美无缺,中小企业优先跑通核心逻辑,再用系统固化流程,低成本、高效率落地见效。
第一步:夯实两大核心数据源,筑牢落地根基
MPS主生产计划杜绝随意更改,设置合理的计划冻结期,保证生产计划稳定,避免频繁变动导致物料核算失效;
标准化生产BOM清单,完成研发BOM到生产BOM的精准转化,确保物料层级、用量、参数零误差;
规范仓库出入库流程,实时更新库存数据,最大限度保证账实相符。
记住:源头数据是1,后续所有流程都是0,源头出错,全盘皆输。
第二步:系统自动四层拆解,精准核算物料需求
系统依托主生产计划,完整展开产品BOM结构,自动完成四层运算:
1. 统计所有零部件、原材料的整体毛需求;
2. 扣减仓库可用实时库存;
3. 扣除在途采购物料、在制半成品数量;
4. 根据物料采购提前期,倒推最佳下单时间、到货时间。
最终输出清晰、可落地的物料采购清单,精准定位缺料品类、缺口数量。
第三步:人工智能审核,拒绝无脑照搬系统数据
MRP是智能计算器,不是决策主体。计划人员需结合供应商起订量、最小采购批量、物料包装规格、物料替代方案等实际场景,微调系统建议数据,生成合理的正式采购订单,适配工厂实际运营场景。
第四步:定期重跑复盘,变更同步更新
生产计划调整、BOM版本升级、库存出现重大差异时,必须重新跑MRP核算,杜绝“计划改了、物料采购依旧沿用旧数据”的问题。
结合每周产销协同会议,滚动复核物料需求,确保采购动作始终匹配最新生产计划。

所有价值都直击老板最关心的现金流、交期、成本、人力效率,落地即可见效:
1、数据统一,告别多方扯皮
销售、计划、采购、仓库共用一套物料需求数据,彻底结束各说各话、反复核对的内耗,老板可随时精准掌握物料采购全貌。
2、杜绝缺料停工,大幅提升订单交付率
以生产节点倒推采购到货时间,精准匹配生产节奏,从根源减少停工待料问题,减少工时损耗,订单准时交付率稳步提升。
3、去库存压,盘活企业现金流
摒弃经验化盲目备货,实现按需精准采购,杜绝无效物料囤积,大幅减少呆滞库存,释放被库存占用的流动资金。
4、去个人化经验,管理标准化
将依赖老员工的物料核算经验,转化为标准化系统流程,摆脱对核心人员的依赖,人员流动不会影响物料管理体系运转。
5、通用物料精准汇总,避免重复损耗
系统自动汇总多产品、多订单共用物料的整体需求,精准核算、统一采购,彻底杜绝重复下单、需求遗漏问题。
6、计划变更可追溯,减少无效采购损耗
生产计划、BOM变更后,物料需求同步更新,有效避免计划取消后旧物料持续到货产生的呆滞损耗,每一笔采购都精准服务于生产。

很多中小工厂的ERP,最终都沦为简单的记账、录单工具,最核心的MRP物料计划功能被彻底闲置。耗费成本上线系统,却依旧沿用老旧的人工物料核算模式,本质上是资源的极大浪费。

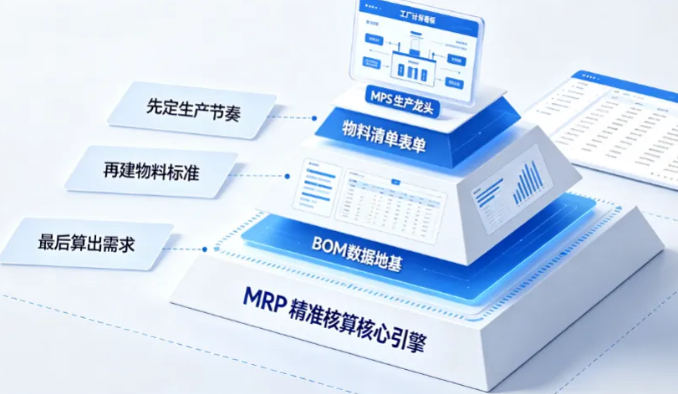

记住:MPS是生产龙头,BOM是数据地基,MRP是精准核算的核心引擎。
没有稳固的源头数据,再先进的系统也算不出精准的物料需求。MRP从来不是一键生效的魔法功能,而是一套适配制造业的标准化管理流程,软件只是落地工具。
订单少、产品单一的时候,人工或许可以勉强支撑;但只要产品型号多、订单批量杂,靠人脑估物料、Excel算需求,终究会为企业埋下成本损耗、交期失控的隐患。
想要降库存、保交期、提利润,先把MRP这套物料核心逻辑跑通。
